Последовательность ремонта в комнате пол стены потолок. Правильная последовательность ремонта квартиры
Ремонт в квартире делает каждый из нас. Но как это сделать правильно, какова последовательность ремонта квартиры. Несоблюдение простых правил влечет огромное количество проблем. Например, если сначала сделан ремонт в коридоре, а затем в остальных помещениях, в итоге коридор приходится переделывать заново.
Выравнивать стены лучше до установки натяжных потолков, иначе они рвутся или сильно загрязняются
Важно заранее продумать расстановку мебели, а также расположение розеток и выключателей. Последовательность ремонта квартиры предполагает наличие четкого плана действий
Как правило, владельцы квартир допускают массу ошибок, например, сначала установили сантехприборы, а затем приступили к укладке плитки. В результате выровнять стены не удалось, плитка укладывается на существенный слой клея и т. д. Или ламинат на месте, а штукатурку потолков еще не начинали.
Правильная последовательность ремонта квартиры выглядит следующим образом:
В первую очередь, следует пообщаться с дизайнером. Можно проконсультироваться с ним и получить ценные советы, но лучше заказать проект полностью. Необходимо тщательно продумать, какими будут стены, сколько мебели и т
д.
Следующий шаг — полностью освободить квартиру от всех находящихся в ней предметов
Приглашаем специалистов по ремонту квартиры, чтобы они подготовили предварительный расчет стоимости работ, оформляем договор.
Работы по демонтажу.
Вывоз мусора.
Изменение сметы с учетом состояния поверхностей после демонтажа.
Закупка материалов, необходимых для выполнения всех работ также входит в последовательность ремонта квартиры
Строим необходимые стены и перегородки .
Занимаемся электропроводкой и коробками под розетки и выключатели.
В ванной комнате и на кухне производим замену стояков и другой разводки, но сантехнику пока не устанавливаем.
Последовательность ремонта квартиры предполагает выравнивание сначала потолков и стен.
Не меньшее значение имеет выравнивание полов, при котором нужно принять во внимание предполагаемое покрытие.
Шпатлевка поверхностей.
Замена окон
Установка новых дверей .
При последующей штукатурке двери и окна необходимо покрыть защитной пленкой.
Штукатурка стен возле окон и дверей.
Все поверхности грунтуются, ненужный инструмент и остатки смесей ликвидируются.
Привозим материалы, предназначенные для чистовой отделки.
Покраску потолков следует начинать с дальних комнат и по направлению к выходу.
Стены в ванной, туалете, на кухне облицовываем плиткой.
В комнатах кладем ламинат .
Выполняем поклейку обоев, устанавливаем плинтуса.
Вешаем радиаторы отопления .
Выполняем монтаж розеток, выключателей, полочек, светильников.
Заносим в комнаты мебель.
Все помещения закрываем пленкой и скотчем.
В ванной комнате укладываем плитку. затираем швы.
Устанавливаем сантехнику
(ванны и душевые. унитазы )
Завершаем работы в коридоре.
Устанавливаем двери
Монтируем кухню
Уборка квартиры после ремонта
Ремонт закончен.
Порядок проведения отделочных работ
При покупке слиткового или предчистового жилья окончательную отделку придется делать самостоятельно. Для этого составьте график работы, порядок действий.
Работу следует начинать с самой грязной работы или мокрой и вести ее сверху вниз, то есть с потолка, стен и полов. электрическое подключение (розетки и выключатели) и сантехника (смесители и приборы) Это должно быть в самом конце.
Если вы планируете какие-то скрытые коммуникации, то их необходимо проложить до окончания отделки.
Видео:
Прежде чем приступить к завершающему процессу ремонта, необходимо разобраться, что такое предчистовая отделка квартир. очевидно, что то, что было сделано и какие материалы для этого использовались, влияет на качество отделки. Если педчистовая обработка выполняется долго или из некачественных материалов, то ее лучше переделать.
потолки
При производстве отделки потолка квартиры будут находиться на первой линии. Для этого могут быть использованы следующие материалы и технологии нанесения покрытий:
- Натяжной потолок;
- Потолки из гипсокартона;
- Покрытие финишной шпаклевкой;
- Покраска.
Квартира под чистовую отделку — это полноценный дом, поэтому потолок должен быть ровным и красивым. по ГОСТу она не должна отклоняться от горизонтали более чем на 15 мм. При незначительных отклонениях их можно выровнять с помощью штукатурки. Если большие отклонения, то выравнивать бесполезно. Тогда лучше использовать боле радикальный метод — гипсокартонные потолки, установленные в несколько ярусов. Так скроются несовершенства и проявятся глобальные дизайнерские фантазии.
Чистовая отделка квартиры должна вестись на качественной поверхности. Поэтому, если на потолке уже есть какое-то покрытие, отсидевшее свой срок, его необходимо снять.
Стены
Следующий этап — обшивка стен. Настенные покрытия следует выбирать в зависимости от условий эксплуатации помещения.
Если чистовая отделка происходит в ванной, туалете или кухне, то нужно выбирать водостойкие материалы, например, керамическую плитку. Если мы отрываемся от стены в гостиной или спальне, то можно использовать обои, декоративную краску и штукатурку.
Чистовая отделка квартир в частях стен также должна проводиться на ровной поверхности. Если есть крупные недостатки в виде выступающих кирпичей или цемента, вылезших за пределы кладки, то удалить их можно грубой силой, например, молотком. Незначительные неровности нужно убрать штукатуркой.
Если стена имеет значительные отклонения в ровности, нужно сделать аналогично потолку — покрыть ее гипсокартоном, чтобы скрыть кривизну. Однако для этого придется пожертвовать пространством комнаты.
Полы
Выполнить чистовую отделку полов в квартире можно самыми разнообразными материалами:
- Ламинат;
- Линолеум;
- Паркетный или деревянный пол;
- Плитка или керамическая плитка.
Но опять же, выбор нужно делать в зависимости от функциональности помещения.
Квартиры с чистовой отделкой обычно со стяжкой, которая делает поверхность достаточно гладкой, для создания слоя наливного пола. Но если стяжки нет, то ее надо создавать. Она обязательна для всех напольных покрытий. стяжка пола должна скрывать неровности до 6 см.
Электрика и сантехника
К электрощитам относятся выключатели, розетки, электрощиты, настенные и потолочные светильники. Все эти элементы должны быть установлены после того, как будет завершена чистовая отделка квартиры.
Точно так же необходимо поступить и с установкой сантехнического оборудования — смесителей, унитаза, ванны, раковин, сушилок.
При монтаже электрического или сантехнического оборудования следует тщательно, чтобы не повредить инструментами чистую отделку.
Особенности приема квартиры с чистовой отделкой
Выполнение работ по обработке помещения — процесс трудный и на него уходит много средств, поэтому осмотр следует проводить тщательно и не торопясь. Если вы подпишете акт приемки, не убедившись в качестве реализации проекта, то выявленные дефекты придется исправлять с помощью собственных ресурсов. Существует закон под номером 214 ФЗ, в котором прописан порядок принятия квартиры с чистовой отделкой, в нем есть несколько этапов.
Оповещение от строительной компании
В договоре должен присутствовать пункт о сроке и процедуре оповещения, это означает что в определенный момент к дольщику присылается письмо с уведомлением, где говорится, что надо принять квартиру и указаны временные рамки этого мероприятия.
В том случае если оговоренный срок настал, но оповещение так и не поступило, придется обратиться к строительной компании напрямую и запросить приглашение на обследование помещения. Если вы так и не получили доступ к квартире, по причине постоянного переноса сроков или игнорирования запросов, то необходимо обратиться в суд, чтобы расторгнуть договор и вернуть потраченные затраты.
Осмотр квартиры
Для начала следует изучить документы, которые подтверждают готовность и работоспособность встроенных элементов. Обычно о проверке документов извещают заранее и в письменной форме, это делается для того, чтобы будущий осмотр не сорвался, если бумаги будут отсутствовать. Действующие лица, участвующие в ознакомлении:
- Дольщик или его заместитель, полномочия которого заверены нотариально;
- Застройщик;
- Представитель управляющей компании.
На осмотр следует пригласить специалиста, который сможет указать на возможные повреждения и оценит нормы и стандарты, принятые в строительной сфере.
Фиксирование нарушений строительства
В договоре прописано, какому виду должна соответствовать квартира, поэтому на проверку его необходимо взять с собой
При осмотре следует обращать внимание на следующие показатели:
- Планировка помещений должна совпадать с указанными параметрами в документе, не забудьте перепроверить площадь квартиры;
- На покрытии полов и стен не должно быть отклеивающихся слоев, разрывов, прорезей или другого брака;
- На потолке, стенах и полу не должны присутствовать трещины и неровности;
- Также необходима проверка работоспособности сантехнических изделий и электрических устройств;
- Следует осмотреть фурнитуру на наличие повреждений, есть ли на стеклах трещины, и обязательно оценить функционирование дверей и окон;
- Проверьте циркуляцию воздуха, используя огонь или лист бумаги.
Все имеющиеся нарушения надо записать, чтобы впоследствии оформить их в надлежащем документе.
Устранение дефектов
Если в ходе осмотра были выявлены какие-либо недостатки, дольщик может потребовать от застройщика:
- Вычитание суммы из договора, которая покроет затраты на их исправление;
- Привлечение сторонней организации для исправления нарушений за счет компании;
- Установить время для выполнения ремонта застройщиком.
Окончательное решение в выборе варианта остается за дольщиком.
Подписание акта о приеме
Если качество чистовой отделки и квартиры устроило дольщика, и он готов принять постройку, то в этом случае подписывается надлежащий акт приемки и происходит последующая регистрация квартиры.
Оформление документов для процедуры приемки квартиры
Если в ходе осмотра были выявлены нарушения, то их следует отразить в смотровом листе, также он называется дефектная ведомость. Застройщик не может отказать вам в ее выдаче. Чем больше деталей нарушений будет отображено в документе, тем больше будет вероятность благоприятного исхода в суде при возможном конфликте. В ведомости следует отметить:
- Порядковый номер записи;
- Пункт в договоре, в котором прописаны условия для принятия квартиры;
- Тщательное описание нарушения.
Как правило, акт о принятии совместно оформляется и подписывается каждым участвующим в осмотре. В нем также регистрируется чей-либо отказ и его причины, далее документ по почте отсылается сторонам договора.
В том случае если конечный результат чистовой отделки не соответствует параметрам, указанным в договоре, то заказчик может пойти двумя путями:
- Дольщик имеет право не подписывать соглашение до тех пор, пока дефекты не будут устранены;
- Подписать документ, приложив к нему дефектную ведомость с перечнем недостатков.
И в том, и в другом варианте, есть возможность взыскать материальный и моральный ущерб с управляющей компании в суде.
С чего начинать ремонт в новостройке?
Когда стоит вопрос, с чего начать ремонт квартиры в новостройке, ответ очевиден – с грамотной организации пространства, а именно с планировки помещений. Обычно квартиры в новом доме продаются со свободной планировкой, где возведены лишь несущие стены. С одной стороны, это – хорошая возможность для воплощения уникального дизайнерского замысла, с другой – такая свобода имеет целый ряд ограничений, нарушение которых влекут за собой наложение штрафных санкций или даже потерю квартиры.
В зависимости от проекта приобретенного помещения, ремонт квартиры в новостройке начинается с планирования расположения и проведения основных коммуникаций
На основании личных предпочтений разрабатывается план квартиры, где предусматривается возведение новых или ликвидация старых перегородок. Его можно заказать у дизайнера по интерьеру. Этот план необходимо утвердить согласно действующего законодательства. Далее можно приступить к подготовке плана прокладки инженерных коммуникаций, который выполняется на основании месторасположения сантехнических приборов, электроприборов и крупногабаритной мебели.
При перепланировке квартиры категорически запрещается проведение следующих работ:
- объединение кухонной зоны с газовой плитой с жилой комнатой;
- установка входа в санузел из жилого помещения или кухни;
- перенесение кухни в квартире на место размещения санузла или жилой комнаты;
- расположение ванной комнаты над жилыми помещениями или кухней соседей;
- обустройство кухни или жилых комнат без естественного освещения;
- монтаж кабеля электропроводки или прокладка трубопроводов в швах стеновых панелей и в плитах перекрытия;
- закладывание или уменьшение сечения вентиляционного канала;
- увеличение на несущие конструкции нагрузки, превышающей допустимые в проекте значения;
- перенесение батарей централизованного отопления и трубопроводов горячего водоснабжения, что подключены к общедомовой системе, на веранды, балконы или лоджии;
- подключение системы теплого пола к общедомовой системе ГВС или отопления.
Желательно проработать цветовые решения дизайна интерьера в помещении до начала предчистовой отделки для того, чтобы избежать различий, например, в цвете окон и стен
Работы, требующие разрешения БТИ:
- работы, связанные с изменением архитектурного облика фасада;
- работы, которые затрагивают несущие конструкции помещения;
- перенос или расширение ванных комнат и санузлов;
- все работы, связанные с газом.
Что можно делать без разрешения во время ремонта новой квартиры
При выполнении ремонта в новостройке своими руками без согласия БТИ можно выполнять следующие мероприятия, о которых необходимо лишь уведомить соответствующий орган:
- перестановка в существующих габаритах кухонь, ванных комнат и санузлов санитарно-технических приборов;
- заделка или устройство в ненесущих перегородках дверных проемов;
- остекление балконов и лоджий;
- устройство дополнительных ненесущих перегородок без существенного увеличения нагрузки на плиты перекрытия;
- демонтаж ненесущих перегородок.
Перепланировка помещения требует тщательных расчетов для того, чтобы избежать опасных для жизни ситуаций, поэтому лучше доверить этот этап профессионалам
Перечень работ, которые можно проводить без уведомления соответствующих органов:

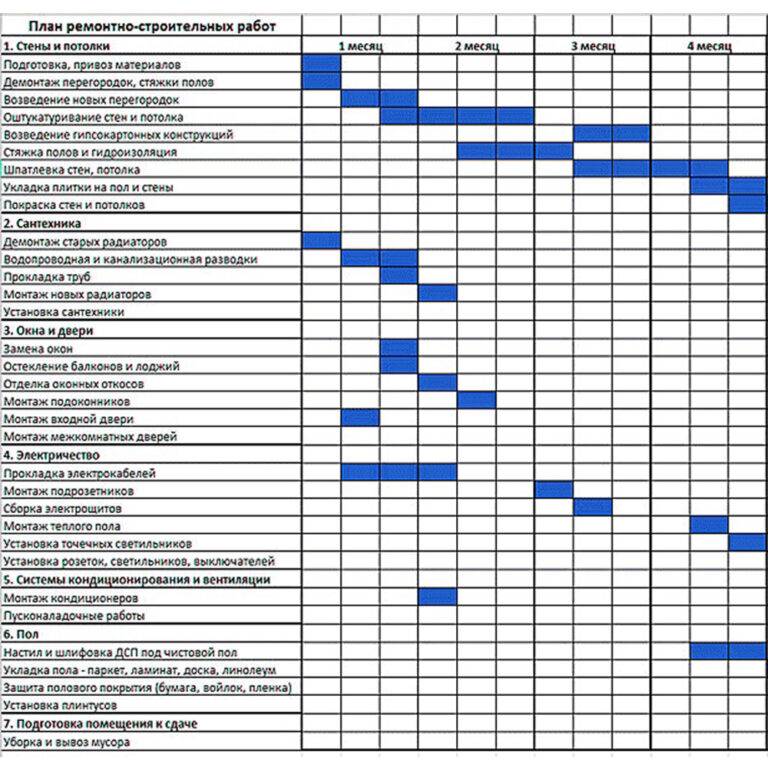

Последовательность работ при внутренней отделке
Третий этап, описанный выше, то есть непосредственно отделочные работы, тоже выполняется не абы как. Существует определенная последовательность мероприятий, каждое их которых охватывает те или иные операции. Особо нового в этом ничего нет, все понятно и доступно для понимания каждому.

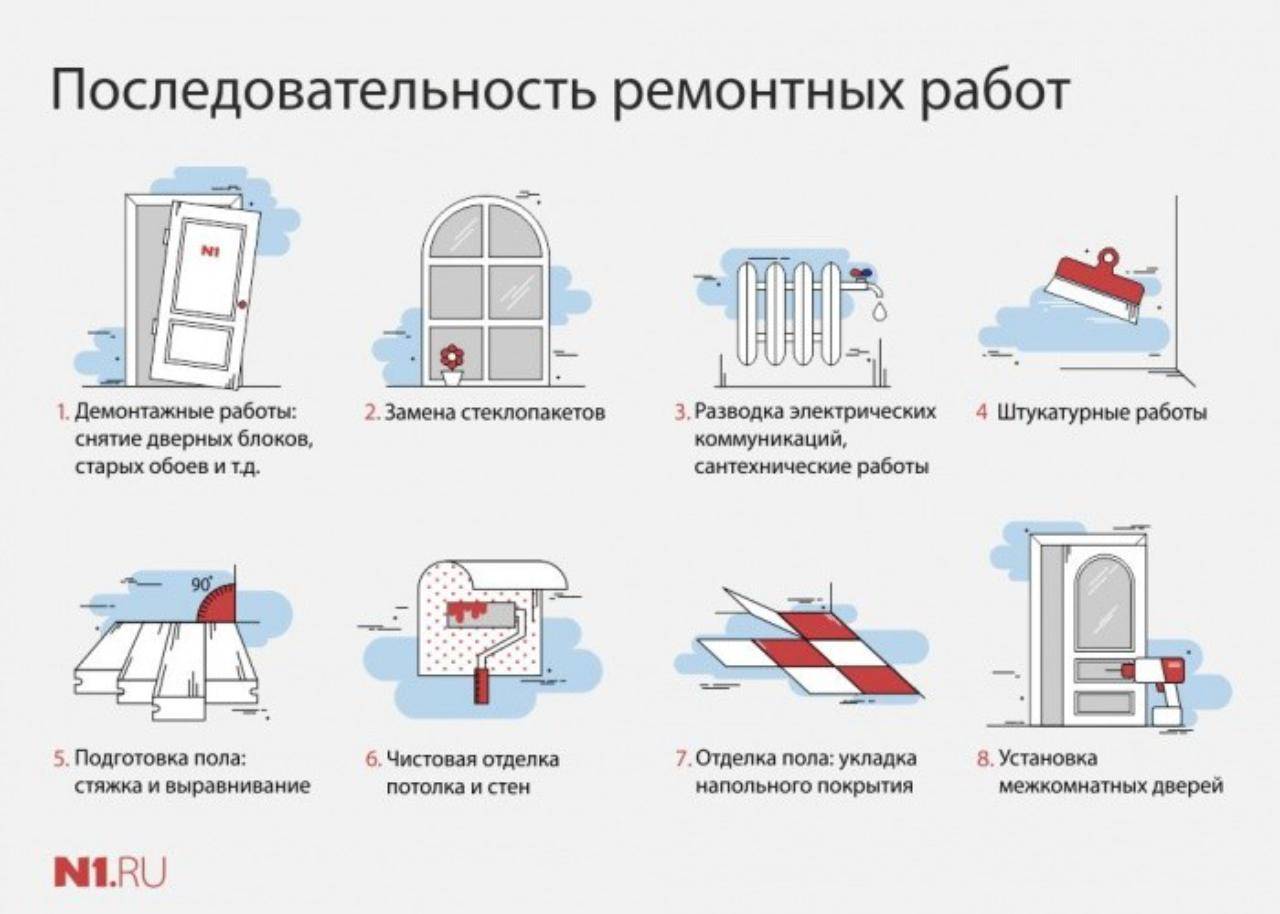

Последовательность отделочных работ в большинстве случаях примерно следующая:
- Демонтаж. Если помещение не относится к категории новостроек, то в нем присутствуют старые изношенные отделочные материалы, коммуникации и элементы, требующие удаления.
- Окна. Установка рам, стеклопакетов, облагораживание подоконников и откосов.
- Двери. Монтаж дверных коробов, установка дверей (при необходимости – окраска), врезка замков, крепление наличников.
- Сантехника. Если проектом предусмотрены скрытые коммуникации, то они прокладываются на этом этапе. Остальные работы, как установка смесителей, сантехнических приборов, водомеров и прочего, выполняются после финишной отделки.
- Электричество. По аналогии с сантехникой – на этапе подготовки прокладываются провода, крепятся распределительные и монтажные коробки, устанавливаются щитки. Остальные работы, как монтаж розеток, выключателей, осветительной техники и прочего, выполняются после финишной отделки.
- Потолки. В зависимости от типа облицовки проводится подготовка, затем непосредственно отделочные работы.
- Стены. По аналогии с потолками.
- Полы. Укладка гидроизоляции, выравнивание, заливка стяжки, закладка теплых полов, настилание отделочных материалов.

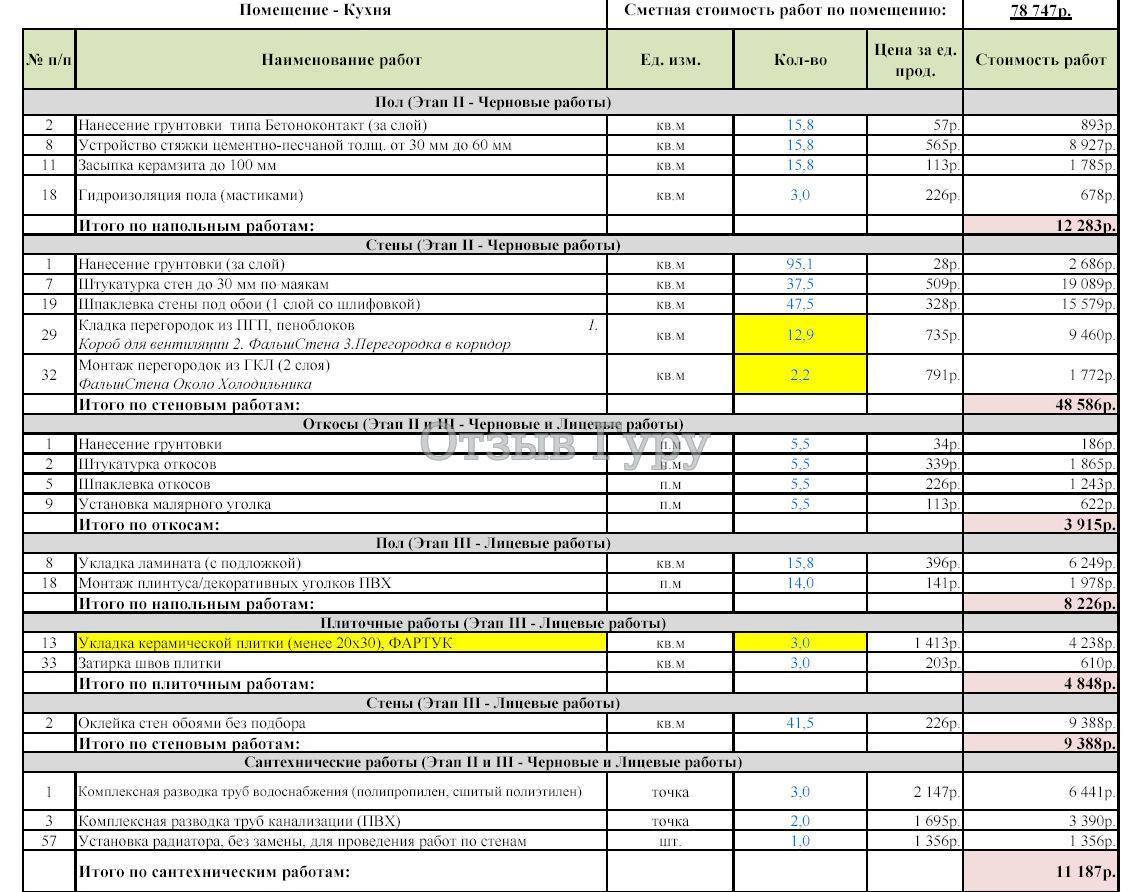

Более подробно о работах, включенных в вышеуказанные этапы, можно посмотреть в таблице с ценами, которая приведена ниже.
Под ключ
Отделка под ключ – это аналог чистовой отделки, но с большим наполнением. Здесь к выполненным финишным работам добавляется наличие готового дизайн-проекта и меблировки. Вы сами выбираете все отделочные материалы и стиль вашей квартиры, а ремонтные работы может выполнять или застройщик, или дизайнерское бюро.
Плюсы:
Можно полностью освободить себя от поиска дизайнеров, стройматериалов, мебели, бригад.
Этот вариант подойдет для тех, кто готов полностью довериться специалистам, выбранным застройщиком, и хочет максимально сохранить свое время.
Покупка недвижимости — важный и ответственный момент в жизни каждого. Всем хочется жить в той самой квартире мечты. Красивой и уютной, с удобной планировкой и стильным интерьером. Поэтому к выбору отделки стоит отнестись не менее серьезно. Вы можете уже сейчас узнать о самых интересных предложениях «НДВ – Супермаркет Недвижимости» на любой вкус и для любого бюджета.
Подготовительные работы
Как ни странно, ремонт начинается не с демонтажа старых конструкций и поклейки обоев, а с планирования бюджета и действий. Первым делом следует хорошо ознакомиться со своей квартирой, определить сумму, которую не жалко потратить на ремонт прямо сейчас, обрисовать перспективы и наметить последовательность действий.
Планируйте бюджет
При планировании бюджета нужно понимать, какова цель вашего ремонта. Если целью является простенький косметический ремонт, который позволит как можно быстрее въехать в квартиру, то для небольшой однокомнатной квартиры речь пойдет о сумме в районе 100 тысяч рублей. Однако такой ремонт придется переделать через несколько лет.
Если речь идет о добротном ремонте с нуля, то эта цифра будет больше в несколько раз. Приступая к отделке квартиры в новостройке, задумайтесь именно о таком ремонте, ведь сейчас перед вами абсолютно пустое пространство, которое удобнее всего довести до совершенства. Помните, что ремонт всегда можно разделить на этапы в соответствии с темпами пополнения бюджета.
Совет: покупайте наиболее дорогостоящие отделочные материалы зимой. Поскольку в условиях минусовых температур специалисты не рекомендуют выполнять многие виды работ, стоимость материалов становится ниже.
Распределяя средства на ремонт, заложите бюджет на непредвиденные обстоятельства. Непредсказуемые крупные траты возникают практически всегда, но и помимо них существует множество мелочей, о которых сложно вспомнить при планировании, но которые вкупе съедают достаточно много денег. Среди них расходы на шпатели и кисти, перчатки и защитные очки, пленку, которая покроет уже готовые элементы отделки.
Спланируйте результат
Определитесь с тем, каков должен быть конечный результат ремонта, как будет отделано каждое помещение. Создайте проект своей квартиры. Для этого можно обратиться к специалисту по дизайну, либо самостоятельно нарисовать план квартиры, определиться с типом, количеством и расцветкой отделочных материалов. После этого можно будет оценить, какие этапы отделочных работ в квартире нужно выполнить для достижения поставленной задачи.
Подготовьте помещения к ремонту
Для подготовки комнат к отделке придется выполнить ряд важных и затратных по времени действий, которые в дальнейшем упростят выполнение внутренних отделочных работ в квартире. Список этих действий будет сильно отличаться в зависимости от особенностей квартиры: наличия в ней старых покрытий и сантехники, дополнительных конструкций, необходимости вмешательства в работу инженерных коммуникаций.
До начала отделочных работ убедитесь, что:
- В квартире присутствует унитаз и мойка. Не спешите прощаться со старой сантехникой, ведь она пригодится во время ремонта. Если сантехники в квартире нет, купите самые дешевые варианты унитаза и мойки, которые в последствии будет не жаль демонтировать.
- В квартире есть рабочие безопасные для использования источники света и розетки. Речь идет не о финальной разводке электричества, а о тех источниках, которые позволят выполнять ремонт в темное время суток и использовать электроприборы.
- Подготовлен инвентарь для первых работ.
- Убрано все ненужное. Отчистите комнаты от мебели. Демонтируйте лишние стены, встроенные шкафы, старые напольные и настенные покрытия, если это необходимо. Помните, что изменения планировки квартиры требуют согласования.
Выполнив все эти пункты, можно начать непосредственно ремонт помещений в соответствии с порядком отделочных работ в квартире.
Секреты чистовой отделки в частном доме
Советы экспертов Когда начинать ремонт квартиры в новостройке Нельзя однозначно ответить на этот вопрос — этого не могут сделать даже специалисты. Все потому, что универсального ответа просто нет. Из этого следует, что время начала ремонта квартиры в новостройке не может быть одинаковым для всех вновь построенных жилых зданий.
Но, основываясь на опыте специалистов и тех, кто сам занимался решением этого вопроса, можно привести несколько рекомендаций: Если есть возможность не торопиться с ремонтом и заселением, то лучше подождать. Работы лучше запланировать хотя бы на время после первой зимы с момента сдачи дома. Это позволит убедиться в работоспособности отопления, герметичности всех стыков, отсутствии промерзания стен и оконных блоков. Стоит дождаться, пока ремонт сделают соседи сверху. Именно они «главный враг» вашего ремонта.
Все потому, что стяжкой и стенами новыми перегородками соседи «догружают» дом, из-за чего и могут начаться проблемы с трещинами и протечками. Безопаснее всего проводить работы последним, но в реальности это не всегда возможно, особенно в домах, где много инвестиционных квартир и ремонт может не затихать даже спустя 7-10 лет.
Обратите внимание! Возможные протечки труб, вибрации перфоратора, пыль из вентканала и прочие последствия массового ремонта всех новых жильцов могут сказаться на чистовом ремонте. Особенности усадки новостройки Как говорят специалисты, предостережения о том, что в первый год лучше отказаться от ремонта, не больше, чем миф
Из-за распространенных стереотипов многие считают, что дому нужно «отстояться». Если трещины и появляются в новом доме, то чаще по той причине, что дом изначально был сделан некачественно, с несоблюдением технологий, или из-за спешки со сроками сдачи. И уберечься от такой ситуации сложно — всегда есть вероятность столкнуться с этим.
В панельном и кирпичном домах риск появления трещин выше, поскольку дом может оседать в течение года, а иногда и двух. Кому доверить ремонт квартиры: отдельные специалисты или бригада Следующий важный вопрос, который предстоит обдумать после покупки квартиры в новостройке — это выбор того, кто будет делать ремонт.
Обычно выбирают между комплексной бригадой и отдельными специалистами. У каждого варианта есть плюсы и минусы. Но даже при заказе у компании и заключении официального договора нет гарантии, что ремонтники не захотят сэкономить и не заменят бригаду на менее квалифицированную, не затянут сроки или не купят менее качественные материалы. Для получения хорошего результата придется контролировать каждый этап работ. В то же время компания работает по договору, поэтому в конфликтных ситуациях проще защитить свои интересы.
Главное, чтобы договор был максимально подробным с указанием всех прав и обязанностей сторон. Особенности найма отдельных специалистов Приглашая отдельных специалистов, проще проконтролировать их работу.
Но в такой ситуации ремонт может затянуться, ведь нужно найти ремонтника на каждый этап. И здесь всегда остается риск зависнуть без специалиста на каких-то этапах ремонта. Кроме того, в некоторых моментах требуется совместное сотрудничество специалистов разных направлений, поэтому придется согласовывать их работу, на что тоже уйдет время. Совет: если вы не можете определиться между бригадой и отдельными специалистами, то просто отдайте основные работы перегородки, штукатурка, стяжка, электрика, малярные работы компании, а этапы на этапы финишной отделки наймите отдельных специалистов.
Есть 3 вида квартир в новостройке:.
23072
Защита прав дольщиков
Указав список нарушений и расписав их в смотровом листе, необходимо сохранить один образец для личного пользования, а другой донести до застройщика, в случае его отказа, придется послать почтовое уведомление с извещением о вручении. Далее у застройщика имеется в запасе 45 дней для исправления описанных дефектов либо оплаты затрат, если заказчик устранил их самостоятельно.
Существует возможность, что дольщика не удовлетворит квартира, и он откажется ее принимать, а организация по ремонту будет согласна с принятым решением, в этом случае время по возврату стоимости также ограничено 45 днями.
Чтобы обезопасить себя в будущем, в договоре следует уточнить время действия гарантии. В случае появления или обнаружения ранее не замеченного недостатка, надо до конца гарантийного срока отправить письменное уведомление со списком нарушений застройщику. Компания обязана либо исправить недостатки, либо возместить расходы, которые потратил дольщик на их устранение.
При игнорировании вашей просьбы нужно обратиться в суд. Тем, кто решил действовать таким способом, следует позаботиться о некоторых моментах:
- Тщательно опишите все обнаруженные ошибки;
- На обследование помещения вызовите независимых экспертов, разбирающихся в строительстве;
- Претензии застройщику лучше оформлять и отсылать в письменном виде, переписку сохраняйте.
Не следует писать жалобу в суд, не имея каких-либо доказательств и без подготовки, так как зачастую такие прошения получают отказ.
Три варианта отделки жилья в новостройках
Начнем с черновой отделки. Она включает проведение стяжки пола, установку отопительных приборов, подвод канализации и водопроводной системы, частичную разводку электропроводки без монтажа розеток, выключателей и точек подключения, установку окна, как правило, без подоконника и откосов, иногда дверь. Этот вариант считается базовым и без предоставления этих услуг сдача квартиры невозможна.

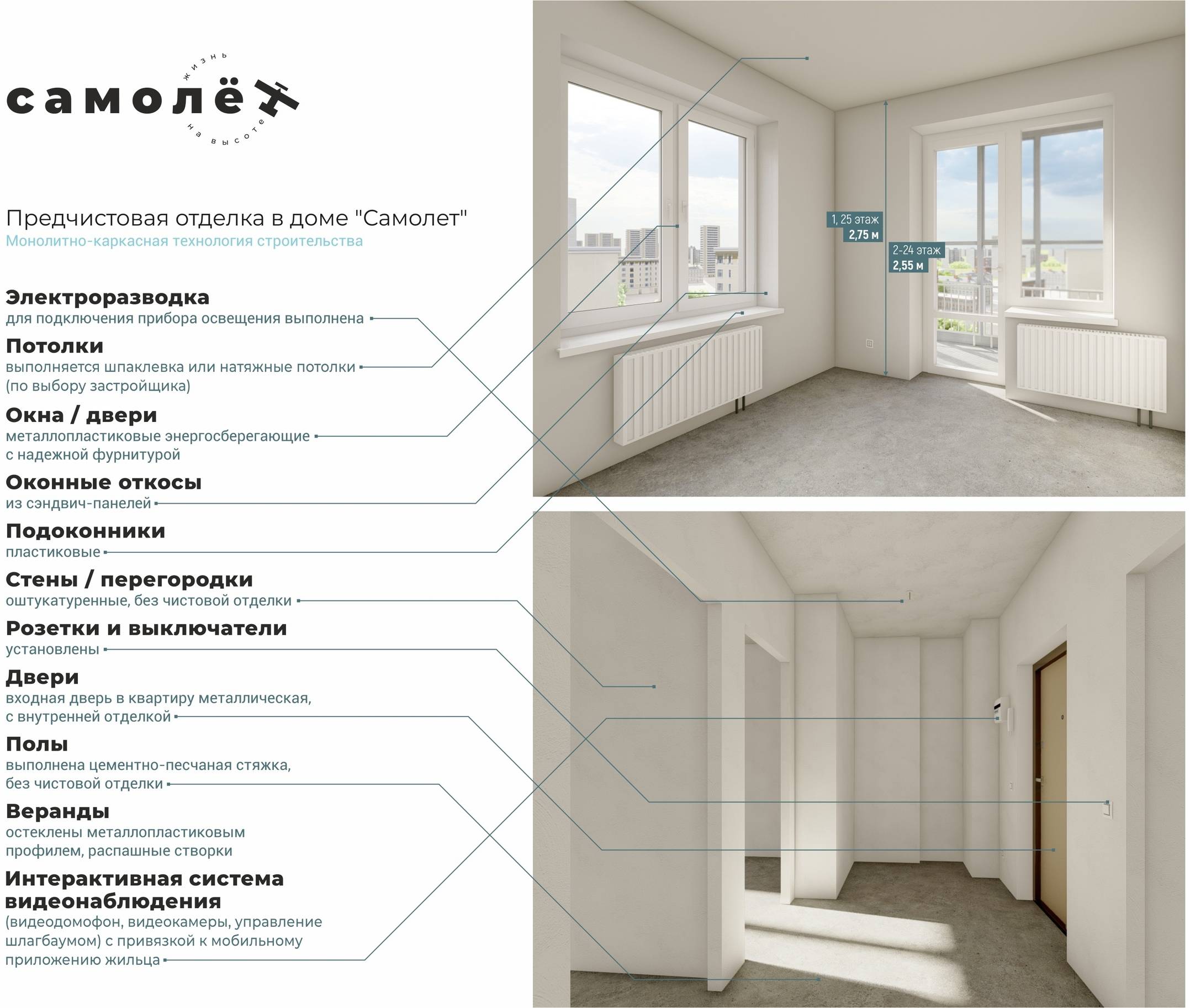

Предчистовая отделка подразумевает полную подготовку квартиры к финишному покрытию
Чистовая отделка предполагает полное проведение косметического ремонта, включая поклейку стен обоями, монтаж напольного покрытия, как правило, линолеум на кухне и ламинат в спальных комнатах и гостиной, подключение сантехники (установка унитаза, ванной, душевой, раковины для мойки посуды и умывания) и электроприборов (розетки, выключатели и светильники). Конечно, материалы, которые используются для проведения этого ремонта дешевые, однако такая квартира полностью готова к проживанию, не требует дополнительные материальных вложений и привлечения сторонней ремонтной бригады.
Что такое предчистовая отделка? Это комплекс мероприятий, направленный на максимальную подготовку жилья к финишному покрытию. Он включает наиболее трудоемкие работы по выравниванию пола, потолка и стен, подключение коммуникаций и разводки. В этом случае за вами остается выбор дизайна обоев, напольного покрытия и покупка сантехники. Такой вариант сдачи квартиры обойдется вам дешевле, чем отделка «под ключ».
